毛坯房装修流程以及细节

家里装修毛坯房,都有多少事情要做,又总共需要多少天呢?今天我们就“掰着手指头”来给大家算算,一次标准的毛坯房装修流程。

话不多说,一起来看看吧~

毛坯房装修流程以及细节-1

第一阶段:前期准备工作

毛坯房装修流程以及细节-2

毛坯房装修的第一个阶段,可以说是前期的准备工作,其中包括量房、设计平面方案、立面模型图,最后出效果图和施工图,这确实是一个比较长时间的过程。

毛坯房装修流程以及细节-3

反复和设计师交流、修改过后,大约需要30天左右,在这个阶段,对于预算表和装修材料购买进度的时间表,也需要同时做好,要心中有底。

第二阶段:拆除阶段

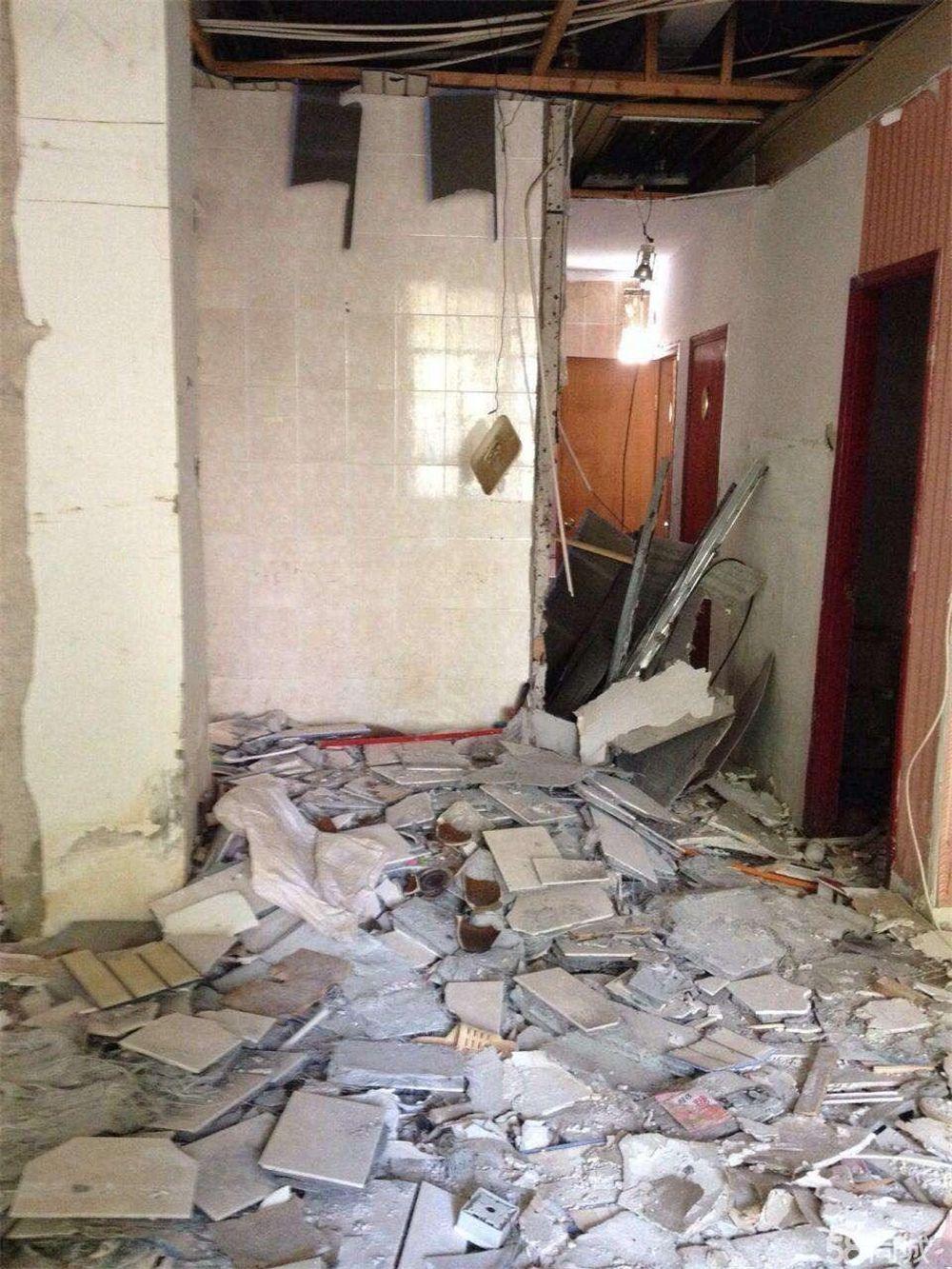

毛坯房装修流程以及细节-4

毛坯房装修的第二个阶段,就是原有的拆除阶段了,这一阶段比较复杂,关键是杂事儿比较多。

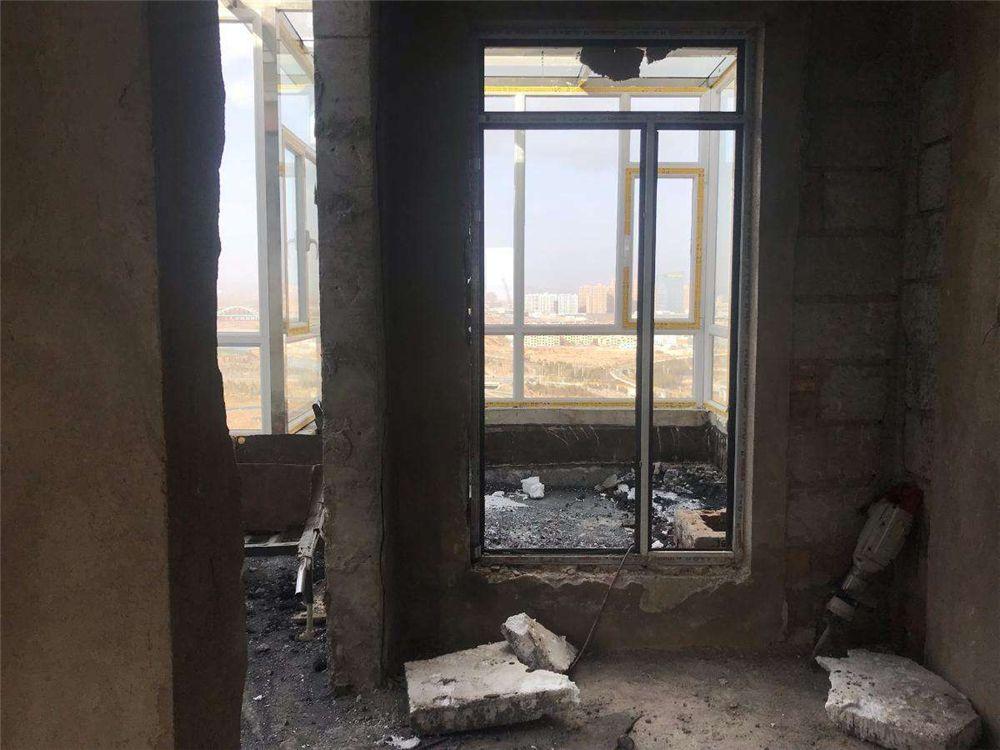

毛坯房装修流程以及细节-5

一般来说,正常户型墙体、天花板拆除要用个三四天时间,而后的打包垃圾、清运(提前决定好)、新建墙体也需要一周左右,总的来说,这一系列的流程需要个10~13天。

这一段时间,你也可以去确认一下地暖铺贴的方式、买一买马桶什么的。

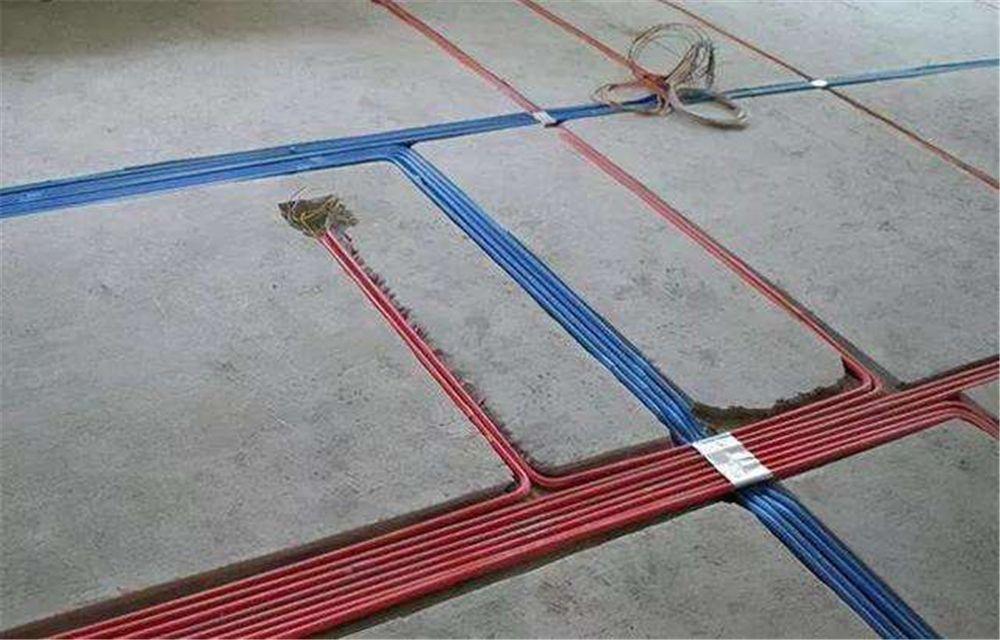

第三阶段:水电改造

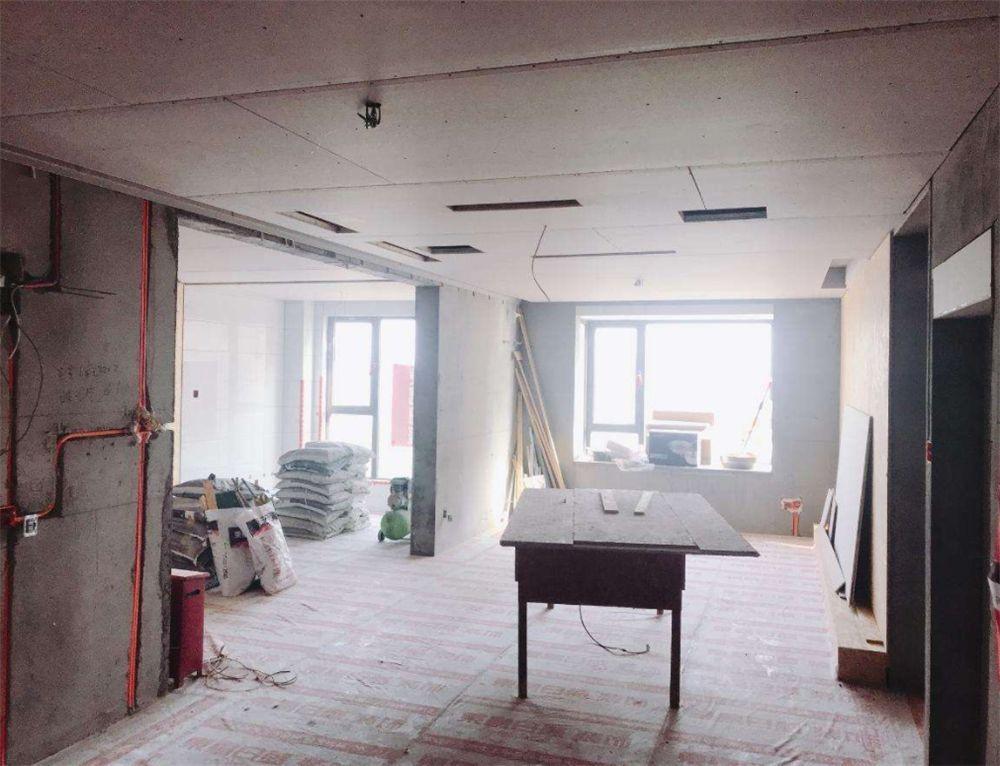

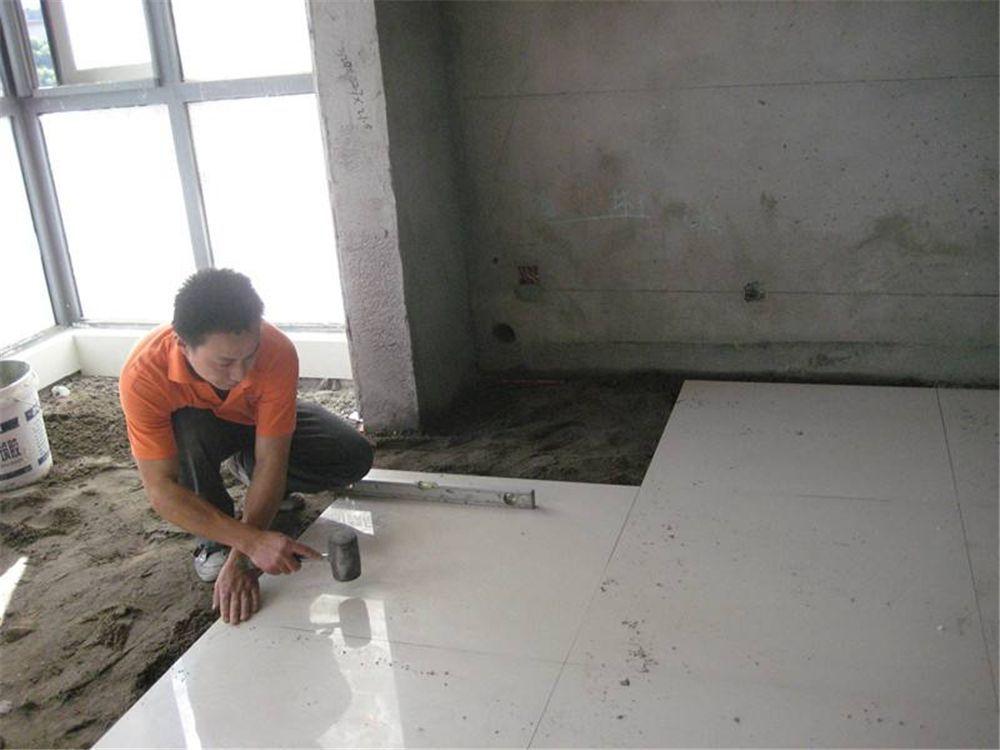

毛坯房装修流程以及细节-6

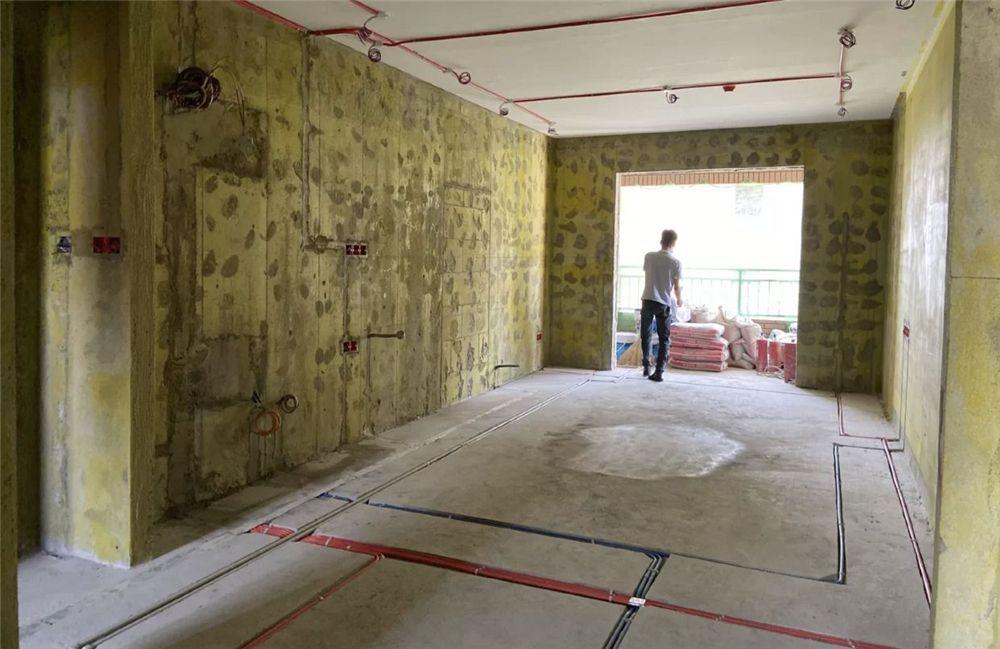

水电改造时间有长有短,还是就普通的户型来说,需要做定位、开槽、管道整体铺设、电路拉线以及最后的验收工程。

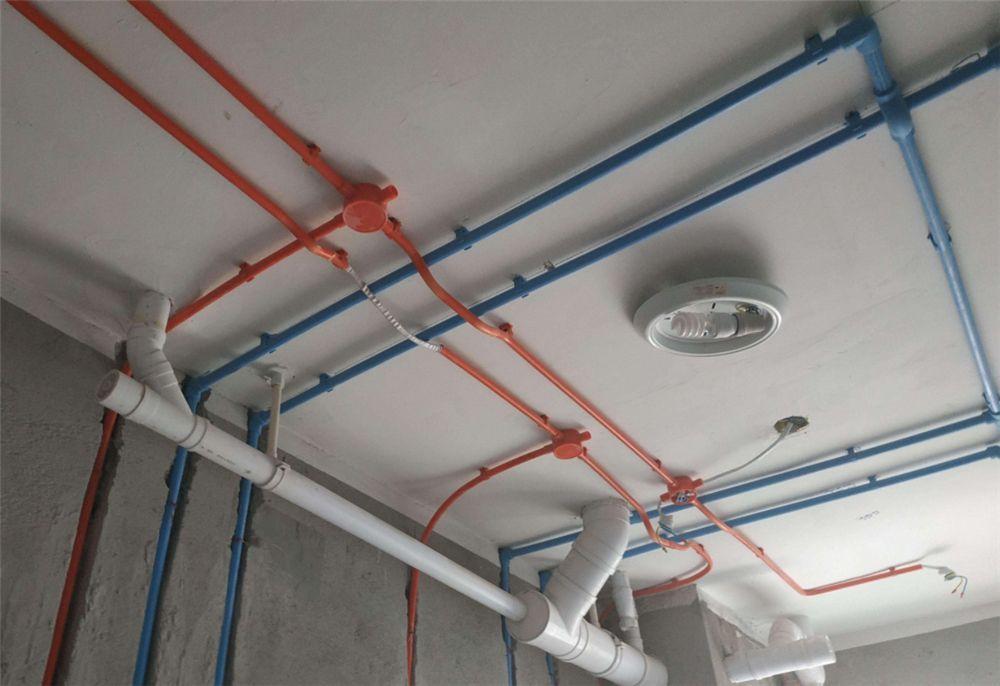

毛坯房装修流程以及细节-7

在工人做这一系列事情的时候,你可以选一些瓷砖之类的东西了,整个过程大约需要7、8天左右。

第四阶段:瓦工

毛坯房装修流程以及细节-1

瓦工这部分,需要做的事儿也真不少,比如填补线槽、厨卫的防水、铺贴瓷砖,以及闭水实验这类的事情,大概也得用个10天的范围。

毛坯房装修流程以及细节-9

这时候你可以去买一些卫浴用品,比如风暖或热水器之类的,方便后续的安装。

第五阶段:吊顶

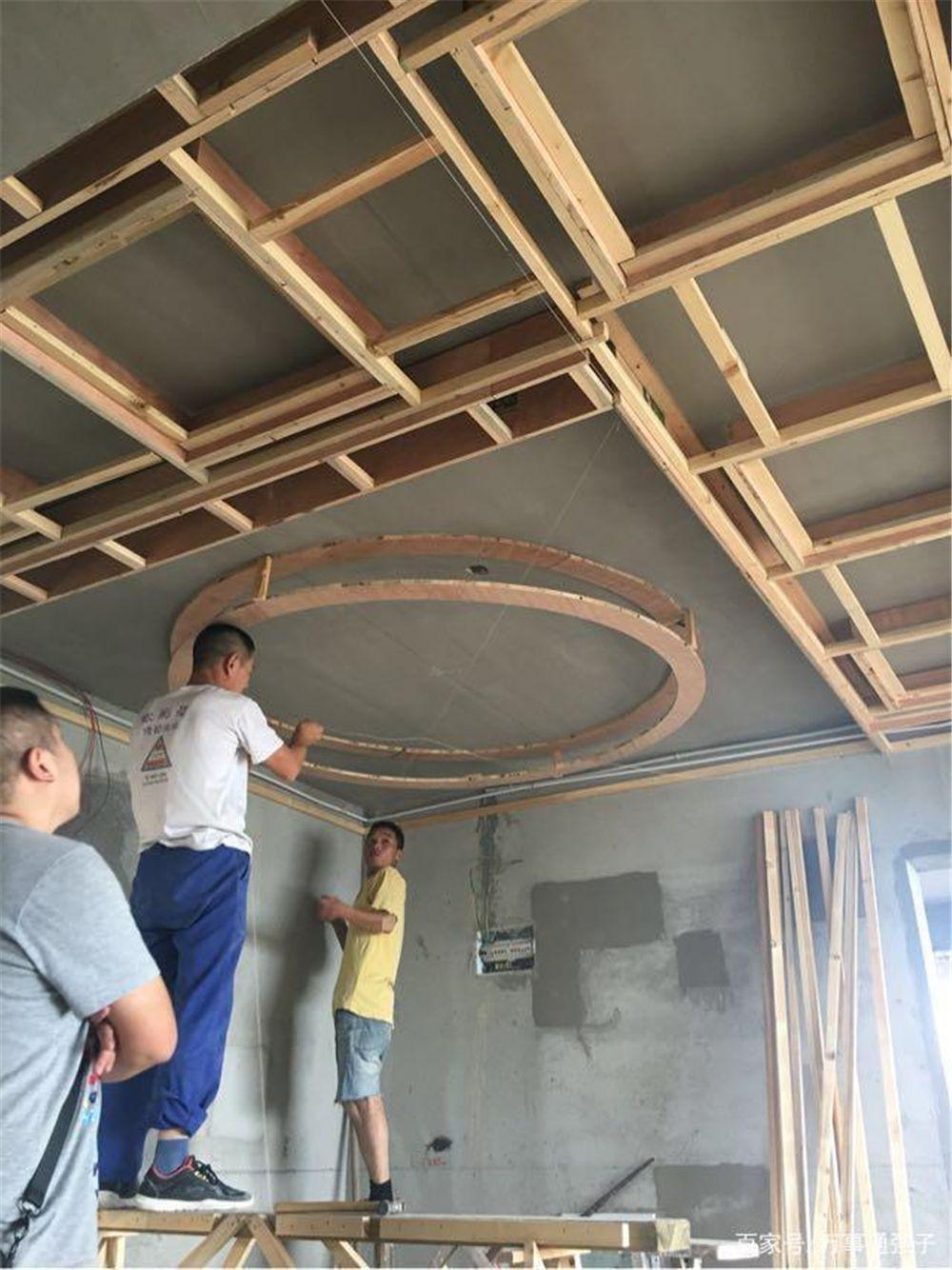

毛坯房装修流程以及细节-10

接下来,来到了安装吊顶的环节,这一步差不多需要一周的时间,这时候大家可以同时安装好木门,准备一些家里的五金配件。

第六阶段:油工

毛坯房装修流程以及细节-11

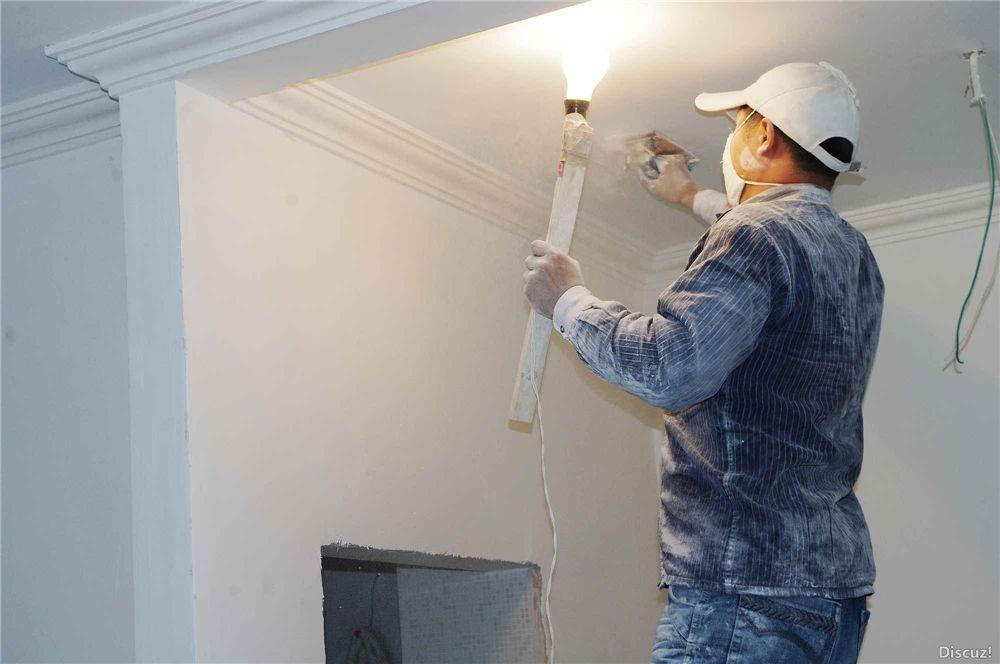

到这一步,家里基本上就要步入尾声了,此时我们先刮腻子、打磨,再刷墙面漆,最后验收,在这期间我们也可以选各种家具和电器,并着手开始购买了。

总之,这一系列工作大约也需要半个月的时间了。

第七阶段:最后的安装

毛坯房装修流程以及细节-12

最后,就是家里的整体安装和软装布置阶段了,基本来说,地板、整体橱柜、洁具、开关插座、灯具等等安装,都会在这一步完成,所需时间大约15天~20天。

毛坯房装修流程以及细节-13

文章中所含的所有内容,均由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权与违法违规的内容,请发送邮件至 782699939@qq.com 举报,一经查实,本站将第一时间删除内容。本文地址:https://www.jiaku.net/jk/27343.html

(0)
上一篇 2023-02-24 08:11:49
下一篇 2023-02-24 08:14:32

相关推荐

返回顶部
